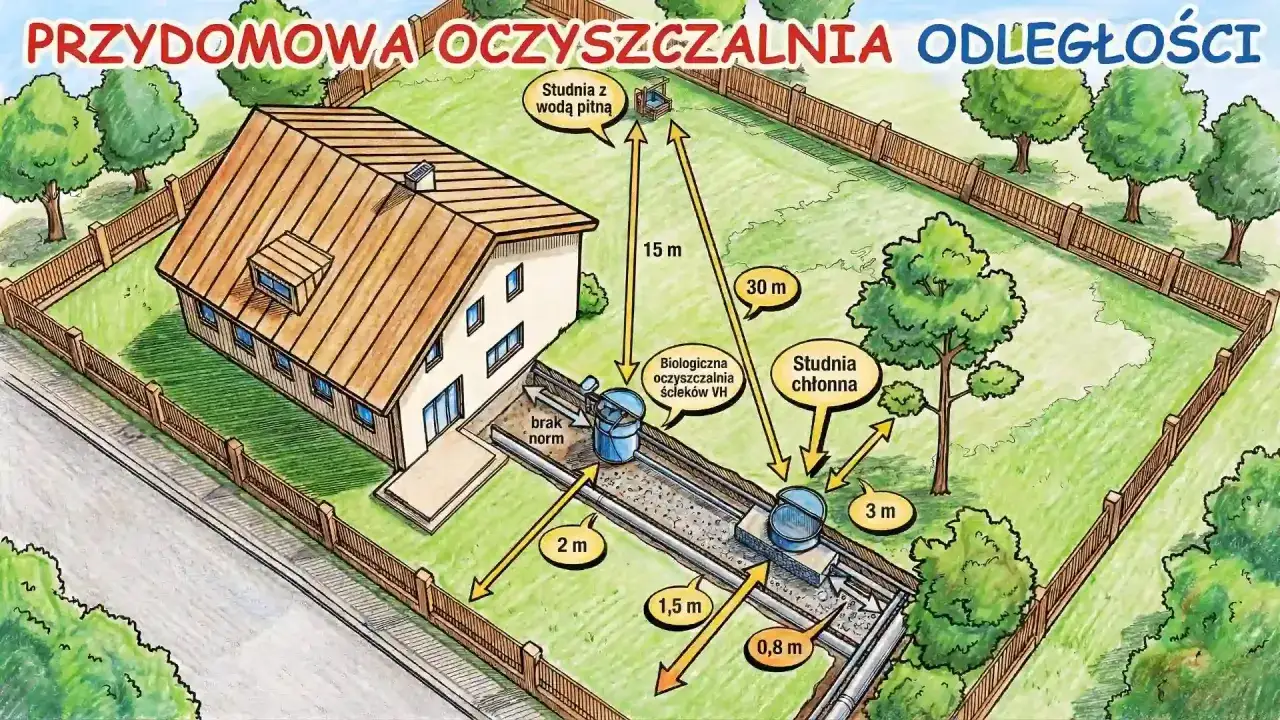

Najważniejsze odległości i formalności decydują o tym, czy instalacja przejdzie bez poprawek
- Od granicy działki i drogi zwykle trzyma się minimum 2 m, a od domu mieszkalnego 5 m.
- Studnia jest punktem krytycznym: 15 m od samej oczyszczalni i 30 m od drenażu rozsączającego lub studni chłonnej.
- Od kabli elektrycznych zachowuje się co najmniej 0,8 m, a od drzew i krzewów 3 m.
- Oczyszczalnia o wydajności do 5 m3/dobę nie wymaga decyzji o warunkach zabudowy.
- Układ z wprowadzaniem ścieków do ziemi zwykle wymaga zgłoszenia wodnoprawnego.
- Powierzchniowe rozprowadzanie oczyszczonych ścieków nie jest traktowane jak wprowadzanie do ziemi.

Jakie odległości trzeba zachować przy lokalizacji oczyszczalni
Zaczynam od najważniejszego: nie chodzi o to, gdzie instalacja „wejdzie” w działkę, tylko od czego trzeba ją odsunąć. W praktyce najwięcej problemów robią trzy punkty: studnia, granica działki i układ rozsączania. To one zwykle przesądzają, czy projekt jest realny, czy tylko dobrze wygląda na kartce.

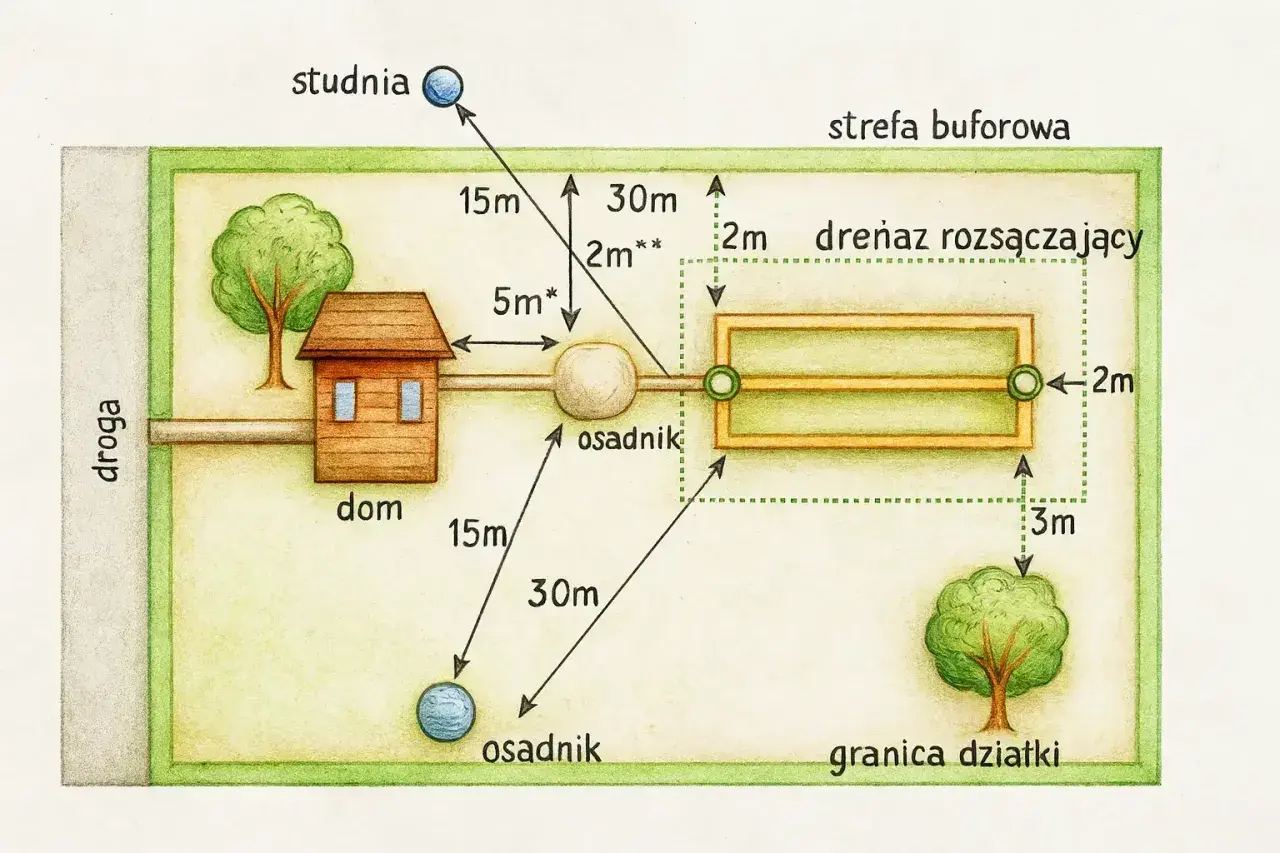

| Element otoczenia | Oczyszczalnia biologiczna / osadnik | Drenaż rozsączający / studnia chłonna | Co to oznacza w praktyce |
|---|---|---|---|
| Granica działki lub droga | 2 m | 2 m | Minimum, od którego warto zacząć układanie projektu. |
| Dom mieszkalny | 5 m | 5 m | Dotyczy typowych rozwiązań przydomowych, ale osadnik wstępny bywa wyjątkiem. |
| Studnia z wodą do picia | 15 m | 30 m | To najczęstszy punkt blokujący małe działki. |
| Kable elektryczne | 0,8 m | 0,8 m | Trzeba zostawić także zapas na wykop i późniejszy serwis. |
| Drzewa i krzewy | 3 m | 3 m | Korzenie i przyszły rozrost zieleni potrafią po latach uszkodzić instalację. |
Najczęstszy błąd to liczenie „od obudowy do obudowy” bez sprawdzenia punktu odniesienia. Odległość do studni mierzy się od osi studni, a nie od jej krawędzi. Przy granicy działki trzeba brać pod uwagę najbliższy element instalacji, więc dobrze jest od razu zaznaczyć także włazy, pokrywy i przebieg rur. Jeśli system ma przepływowy, szczelny osadnik podziemny, przepisy dopuszczają jego bliskie sąsiedztwo z domem jednorodzinnym, ale tylko pod warunkiem wyprowadzenia odpowietrzenia co najmniej 0,6 m powyżej górnej krawędzi okien i drzwi zewnętrznych.
To właśnie dlatego sama „odległość od domu” nie wyczerpuje tematu. W praktyce ważniejsze bywa to, co dzieje się dalej z oczyszczoną wodą, a to prowadzi do różnicy między samą oczyszczalnią a układem rozsączającym.
Biologiczna oczyszczalnia i drenaż rozsączający nie mają tych samych ograniczeń
Tu pojawia się najwięcej nieporozumień. Sama oczyszczalnia może być stosunkowo kompaktowa, ale to drenaż rozsączający albo studnia chłonna zwykle zajmują najwięcej miejsca i wymuszają większe odsunięcie od studni. W § 31 warunków technicznych pada wprost 30 m od najbliższego przewodu rozsączającego kanalizacji indywidualnej, jeżeli trafiają tam ścieki oczyszczone biologicznie zgodnie z przepisami o ochronie wód. Na małej działce to właśnie ten zapis najczęściej przesądza sprawę.
Dlaczego grunt jest ważniejszy niż sam zbiornik
Jeżeli ścieki mają być wprowadzane do ziemi, nie wystarczy zachować metry na planie. Trzeba jeszcze mieć odpowiedni grunt i zachowaną warstwę co najmniej 1,5 m do najwyższego użytkowego poziomu wód podziemnych. Przy wysokiej wodzie gruntowej projekt może być formalnie poprawny, ale technicznie nie do obrony. W hydraulice działki to jeden z tych warunków, których nie da się „nadrobić” lepszą marką urządzenia.
Kiedy powierzchniowe rozprowadzanie nie rozwiązuje problemu
W praktyce nie da się obejść tych zasad przez podlewanie trawnika albo rozprowadzanie ścieków po powierzchni gruntu zraszaczami. Obecna interpretacja Wód Polskich wskazuje, że takie rozwiązanie nie jest traktowane jako wprowadzanie do ziemi. Jeśli ktoś liczy na prostszy układ tylko po to, żeby ominąć wymagania dla drenażu, zwykle kończy z projektem, który nie broni się ani technicznie, ani formalnie.
Skoro różnice między układami są tak istotne, trzeba od razu sprawdzić też formalności. Same odległości nie wystarczą, jeśli dokumenty nie pasują do sposobu odprowadzenia ścieków.
Jakie formalności sprawdzić przed montażem
Według Wód Polskich oczyszczalnia ścieków o wydajności do 5 m3/dobę jest zwolniona z decyzji o warunkach zabudowy. To upraszcza sprawę, ale jej nie zamyka. Jeśli ścieki mają być wprowadzane do ziemi przez drenaż albo studnię chłonną, zwykle potrzebne jest zgłoszenie wodnoprawne. Właśnie dlatego nie warto zaczynać od zakupu urządzenia, tylko od sprawdzenia, jak ma działać cały układ.
Zgłoszenie wodnoprawne
Najczęściej dotyczy ono urządzenia, które ma rozprowadzać oczyszczone ścieki w gruncie na własnym terenie. W praktyce chodzi o drenaż rozsączający albo studnię chłonną. Jeśli projekt przewiduje odprowadzanie ścieków do wód lub do urządzenia wodnego, procedura jest już inna i trzeba ją analizować osobno. To ważne, bo na papierze podobne rozwiązania mogą podpadać pod zupełnie inne tryby formalne.
Co z decyzją o warunkach zabudowy
Brak obowiązku WZ dla oczyszczalni do 5 m3/dobę nie oznacza, że można pominąć plan miejscowy, warunki gruntowe czy układ sąsiedniej zabudowy. Ja traktuję to tak: jeśli ustawodawca uprościł procedurę, to po to, by zdjąć jedną przeszkodę administracyjną, a nie po to, by zwolnić inwestora z myślenia o terenie.
Przeczytaj również: Kim jest hydraulik? Kompletny przewodnik po zawodzie i usługach
Formalności a realny układ działki
Jeżeli działka ma już studnię, wysoki poziom wód gruntowych albo bardzo wąski pas przy granicy, formalnie zgodny projekt może okazać się użytkowo słaby. Dlatego dokumenty sprawdzam równolegle z pomiarem terenu, a nie dopiero po wykopie. To prosty sposób, żeby nie poprawiać układu po fakcie i nie wracać do urzędu z korektą.
Właśnie na tym etapie ujawniają się błędy, które na pierwszy rzut oka wyglądają niewinnie. W praktyce to one najczęściej generują kosztowne poprawki.
Najczęstsze błędy przy wyznaczaniu miejsca na działce
- Liczenie od niewłaściwego punktu. Studnię mierzy się od osi, nie od obudowy, a granicę działki trzeba sprawdzać na mapie, nie „na oko”.
- Traktowanie oczyszczalni i drenażu jako jednego elementu. Zbiornik może się zmieścić, ale pole rozsączające już nie.
- Pomijanie przyszłych nasadzeń. Drzewa i krzewy po kilku latach wchodzą w strefę urządzenia, dlatego 3 m zapasu to nie przesada.
- Brak miejsca na serwis. Właz, dojazd do opróżniania osadu i dostęp do elementów eksploatacyjnych muszą być realne, nie tylko narysowane.
- Oparcie decyzji wyłącznie na tym, że „się zmieści”. Jeśli grunt jest słaby albo woda gruntowa stoi zbyt wysoko, instalacja może działać gorzej niż wynika z katalogu producenta.
Te błędy da się wyłapać jeszcze przed koparką, ale trzeba najpierw rozrysować całą działkę, a dopiero potem wybierać technologię. To prowadzi do prostszego, praktycznego schematu działania.
Jak zaplanować montaż, żeby nie poprawiać projektu po wykopie
Ja zaczynam od prostego szkicu: dom, studnia, granice, linie kablowe, drzewa i miejsce dla sprzętu. Dopiero potem wybieram technologię, bo kolejność odwrotna zwykle kończy się dopasowywaniem projektu na siłę. W instalacjach ściekowych to prawie zawsze gorsza droga.
- Oznacz na mapie wszystkie stałe punkty odniesienia, zwłaszcza studnię i granice działki.
- Sprawdź, czy planujesz oczyszczalnię biologiczną, czy układ z drenażem rozsączającym albo studnią chłonną.
- Zmierz realne odległości z zapasem, a nie na styk.
- Oceń grunt i poziom wód podziemnych, bo to może wykluczyć rozsączanie.
- Uzgodnij z wykonawcą miejsce serwisowe, dostęp do włazów i sposób odprowadzania osadu.
Najbardziej opłaca się zostawić kilka dodatkowych decymetrów rezerwy przy granicznych wymiarach. Na papierze 2 m i 5 m wyglądają wystarczająco, ale w terenie drobne przesunięcie tyczenia potrafi odwrócić cały układ. To właśnie dlatego dobre przygotowanie projektu oszczędza więcej niż późniejsze „dokręcanie” instalacji do granic tolerancji.
Jeżeli działka jest mała, a studnia stoi blisko domu, nie próbuję wciskać drenażu na siłę. W takim układzie często lepiej sprawdza się kompaktowa oczyszczalnia biologiczna albo inny sposób zagospodarowania ścieków niż późniejsze poprawki po odbiorze. Najrozsądniejsza kolejność jest zawsze taka sama: najpierw odległości i warunki gruntowe, potem formalności, a dopiero na końcu model urządzenia. Dzięki temu instalacja jest zgodna z przepisami, bezpieczna dla ujęcia wody i rozsądna w eksploatacji przez lata.
