Kosztorys budowlany - jak uniknąć kosztownych błędów?

Konrad Tomaszewski 20 lipca 2026
Na biurku leżą plany architektoniczne, laptop, cyrkiel, okulary i długopis. To miejsce pracy nad kosztorysem budowlanym.

Spis treści

Rzetelna wycena pozwala sprawdzić, czy budżet na budowę lub remont ma sens jeszcze przed podpisaniem umowy. Dobrze przygotowany kosztorys budowlany porządkuje zakres prac, materiały, robociznę, sprzęt i rezerwę na nieprzewidziane zmiany. W tym tekście pokazuję, co taki dokument powinien zawierać, jak się go przygotowuje, jakie są jego rodzaje i gdzie najczęściej uciekają pieniądze.

Najkrócej: to dokument, który porządkuje budżet i zakres prac

  • Najczęściej odpowiada na trzy pytania: ile to będzie kosztować, co dokładnie wchodzi w zakres i gdzie trzeba zostawić bufor.
  • W praktyce liczy się przedmiar, ceny materiałów, robocizna, sprzęt, narzuty oraz rezerwa na zmiany.
  • Do domu i remontu najczęściej przydaje się wersja uproszczona albo szczegółowa, a w sporach z wykonawcą lepiej działa wariant rozpisany po pozycjach.
  • Na rynku w 2026 r. proste opracowania zaczynają się zwykle od ok. 500 zł, a rozbudowane wyceny większych inwestycji sięgają kilku tysięcy złotych.
  • Największe błędy to pomijanie robót towarzyszących, liczenie „na oko” i brak aktualizacji cen po zmianie projektu lub terminu realizacji.

Czym jest taka wycena i kiedy naprawdę się przydaje

W praktyce traktuję ją jako narzędzie do kontroli inwestycji, a nie tylko papier do pokazania bankowi czy wykonawcy. Dobrze zrobiony dokument pokazuje nie tylko końcową kwotę, ale też to, skąd ona się bierze: z ilości robót, standardu materiałów, stawek za pracę i kosztów sprzętu. Dzięki temu łatwiej zdecydować, czy lepiej przyspieszyć zakup, zmienić technologię, czy odsunąć część prac na później.

Taka wycena przydaje się w trzech sytuacjach szczególnie mocno. Po pierwsze, gdy planujesz budowę domu albo większy remont i chcesz wiedzieć, czy budżet nie rozsypie się po kilku pierwszych etapach. Po drugie, kiedy porównujesz oferty kilku wykonawców i potrzebujesz wspólnego punktu odniesienia. Po trzecie, gdy finansowanie ma pochodzić z kredytu lub z kilku źródeł i trzeba pokazać logiczny podział kosztów. Właśnie dlatego nie warto mylić jej z luźną estymacją z internetu, bo w budowie i remoncie różnica między „orientacyjnie” a „policzono” bywa bardzo droga. Żeby to miało sens, dokument musi być rozpisany na konkretne składniki, a nie na jedną zbiorczą kwotę.

Co powinno znaleźć się w rzetelnym opracowaniu

Jeżeli mam ocenić, czy wycena jest użyteczna, patrzę najpierw na to, czy da się z niej wyczytać zakres, ilości i założenia. Sama suma końcowa niewiele mówi. Dopiero rozbicie na pozycje pozwala porównać oferty, wyłapać braki i sprawdzić, czy wykonawca liczy to samo, co inwestor. W dobrze przygotowanym dokumencie powinny znaleźć się co najmniej poniższe elementy.

Element Po co jest potrzebny Na co zwrócić uwagę
Przedmiar robót Pokazuje, co i w jakiej ilości trzeba wykonać Jednostki, metry, sztuki, m2, mb i zgodność z projektem
Zakres prac Oddziela roboty główne od towarzyszących Czy są uwzględnione transport, zabezpieczenia, sprzątanie, odpady
Ceny jednostkowe Pozwalają policzyć koszt każdej pozycji osobno Aktualność stawek i źródło ich przyjęcia
Robocizna, materiały, sprzęt Pokazują strukturę kosztów Czy cena obejmuje tylko usługę, czy także dostawy i wynajem
Narzuty i zysk Dają pełny obraz kosztu wykonania Czy są zapisane jawnie i czy da się je porównać między ofertami
Rezerwa na zmiany Chroni budżet przed typowymi niespodziankami Najczęściej zostawia się 10-15% buforu, zależnie od ryzyka

Jeśli pracuję nad wyceną bardziej szczegółowo, sprawdzam też podstawę obliczeń. KNR, czyli Katalogi Nakładów Rzeczowych, pomagają określić zużycie robocizny, materiałów i sprzętu dla konkretnych robót. To ważne zwłaszcza wtedy, gdy inwestycja ma kilka etapów albo gdy później trzeba będzie rozliczyć zmiany. Bez takiego zaplecza dokument łatwo zamienia się w zgadywankę. Następny krok to już sama technika przygotowania wyceny, bo od kolejności działań zależy, czy liczby będą wiarygodne.

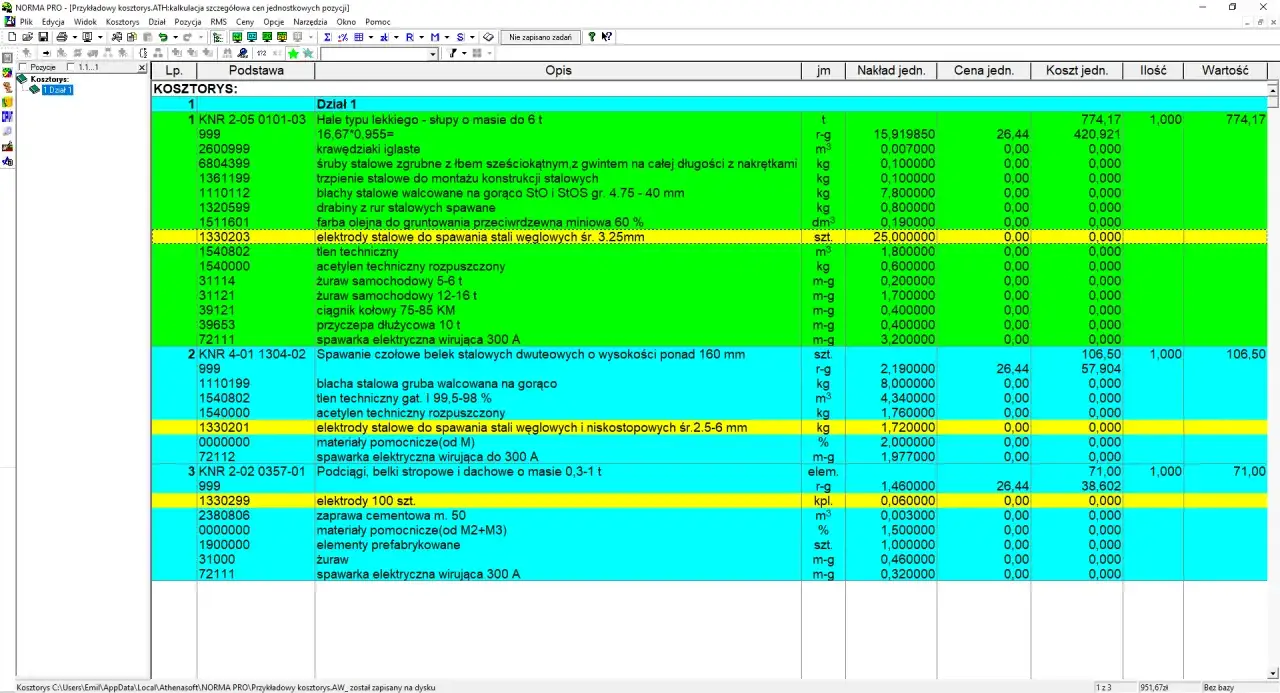

Szczegółowy kosztorys budowlany zawiera pozycje takie jak hale, elektrody, blachy i spawarki.

Jak przygotować wycenę krok po kroku

  1. Zbierz komplet dokumentów - projekt, rysunki, opis techniczny, zestawienie stolarki, instalacji i wszelkie poprawki. Im mniej domysłów na starcie, tym mniej korekt później.
  2. Rozpisz zakres na etapy - osobno fundamenty, stan surowy, instalacje, wykończenie albo, przy remoncie, osobno rozbiórki, naprawy, nowe warstwy i montaż wyposażenia.
  3. Zrób przedmiar - policz metry, sztuki, mb i m2. Ja zawsze powtarzam, że „na oko” działa tylko na etapie rozmowy, a nie w budżecie.
  4. Dobierz technologię i standard - inny koszt daje materiał ekonomiczny, inny średni, a jeszcze inny rozwiązanie premium. To samo dotyczy robocizny i sprzętu.
  5. Przyjmij aktualne stawki - korzystaj z lokalnych ofert, własnych danych z realizacji i kwartalnych baz cenowych. Przy dużych inwestycjach aktualizacja stawek potrafi zmienić wynik o kilka, a czasem kilkanaście procent.
  6. Dodaj koszty pośrednie i rezerwę - transport, odpady, zabezpieczenia, wynajem sprzętu, a także bufor na zmiany projektu lub opóźnienia.
  7. Porównaj wynik z rynkiem - zestaw go z minimum dwiema ofertami wykonawców. Wtedy od razu widać, czy problemem jest cena, zakres, czy po prostu inne założenia.

W praktyce bardzo pomaga mi podejście „od szczegółu do sumy”: najpierw ilości, potem stawki, na końcu narzuty i rezerwa. Dzięki temu łatwiej wrócić do dokumentu po zmianach, a na budowie to się zdarza częściej, niż ktokolwiek lubi przyznać. Przy bardziej niestandardowych pracach trzymam się też aktualnych baz cenowych i danych rynkowych, bo bez tego wycena szybko traci kontakt z rzeczywistością. Kiedy już masz policzony zakres, pojawia się kolejna decyzja: jaki rodzaj opracowania w ogóle wybrać.

Jakie są rodzaje i który wybrać do domu, remontu albo przetargu

W prywatnych inwestycjach najważniejsze jest nie tyle to, jak nazywa się dokument, ile do czego ma służyć. Inaczej liczy się budżet przed startem budowy, inaczej oferta dla wykonawcy, a jeszcze inaczej rozliczenie prac po zakończeniu robót. Poniższe zestawienie porządkuje to bez zbędnej teorii.

Rodzaj Kiedy go użyć Co daje Ograniczenie
Inwestorski Przed rozpoczęciem prac, gdy chcesz ustalić realny budżet Pomaga ocenić, czy inwestycja jest finansowo wykonalna Jest prognozą, więc wymaga późniejszej aktualizacji
Ofertowy Gdy wykonawca składa propozycję ceny Ułatwia porównanie ofert w tym samym zakresie Ma sens tylko wtedy, gdy zakres został opisany bardzo jasno
Powykonawczy Po zakończeniu robót albo po etapie rozliczeniowym Pokazuje koszt rzeczywiście wykonanych prac Nie nadaje się do planowania budżetu z wyprzedzeniem
Zamienny Gdy zakres prac zmienia się w trakcie realizacji Porządkuje różnice między wersją pierwotną a zmienioną Wymaga bieżącego dokumentowania zmian, inaczej łatwo o spór

Do domu jednorodzinnego najczęściej wystarcza wersja inwestorska połączona z uproszczonym zestawieniem etapów. Przy remoncie mieszkania bardzo dobrze działa wariant ofertowy, bo pozwala od razu porównać dwie lub trzy ekipy bez mieszania różnych zakresów. Z kolei przy bardziej formalnych zleceniach, zwłaszcza tam, gdzie liczy się rozliczalność, trzeba pilnować wersji szczegółowej. To prowadzi prosto do pytania, które w praktyce decyduje o jakości całego procesu: gdzie najczęściej psują się założenia i jak tego uniknąć.

Najczęstsze błędy, które sztucznie zaniżają budżet

Największy problem widzę zwykle nie w samych cenach, tylko w tym, że ktoś liczy za mało albo zbyt ogólnie. Na papierze wszystko się zgadza, a potem okazuje się, że trzeba dopłacić za rzeczy, których nikt nie wpisał do zestawienia. To właśnie tam budżet zaczyna się rozsypywać.

  • Pominięcie robót towarzyszących - wywóz gruzu, kontenery, zabezpieczenie istniejących elementów, demontaże i porządki po zakończeniu prac często nie są ujęte w pierwszej wersji.
  • Liczenie bez strat materiałowych - przy cięciu płytek, drewna czy izolacji zawsze pojawia się odpad. W praktyce trzeba go uwzględnić, zwłaszcza przy pracach wykończeniowych.
  • Brak aktualizacji cen - jeśli wycena powstaje miesiącami przed startem, trzeba ją odświeżyć. Ceny robocizny i materiałów nie stoją w miejscu, a różnica potrafi być odczuwalna.
  • Mylenie netto z brutto - to stary błąd, ale wciąż kosztowny. Dobrze policzony budżet musi być zapisany w jednym, jasno oznaczonym wariancie.
  • Porównywanie nieporównywalnych ofert - jedna ekipa może uwzględnić transport i sprzątanie, druga nie. Na pierwszy rzut oka tańsza propozycja bywa po prostu uboższa.
  • Brak buforu na zmiany - w remoncie szczególnie często wychodzą niespodzianki po rozbiórce. Bez rezerwy nawet dobra wycena staje się zbyt optymistyczna.

Ja przy takich dokumentach zawsze sprawdzam jedno: czy ktoś będzie w stanie rozliczyć każdą zmianę bez nerwów. Jeśli odpowiedź brzmi „nie”, to znaczy, że wycena jest jeszcze zbyt ogólna. A skoro wiemy już, gdzie najczęściej pojawiają się błędy, trzeba jeszcze uczciwie powiedzieć, ile kosztuje przygotowanie porządnego opracowania i kiedy opłaca się je zlecić komuś z zewnątrz.

Ile kosztuje przygotowanie wyceny i kiedy warto ją zlecić

Na rynku w 2026 r. koszt przygotowania wyceny najczęściej zależy od trzech rzeczy: skali inwestycji, kompletności dokumentów i terminu realizacji. Przy prostych pracach, takich jak garaż, altana czy niewielki remont, spotyka się zwykle stawki od około 500 zł. Dla średniej wielkości domu jednorodzinnego realny przedział częściej wynosi 1500-3000 zł, a przy rozbudowanych opracowaniach dla większych inwestycji kwota może dojść do 5000 zł i więcej.

W praktyce wielu kosztorysantów nie liczy „za pozycję”, tylko wycenia całe zlecenie indywidualnie. To ma sens, bo dwie inwestycje o podobnej powierzchni mogą różnić się stopniem skomplikowania bardziej niż dwa zupełnie różne budynki. Jeśli dokumentacja jest niepełna, trzeba robić dodatkowe założenia, a jeśli termin jest pilny, cena zwykle też rośnie. Zlecenie na zewnątrz opłaca się szczególnie wtedy, gdy: chcesz porównać kilka ofert na wspólnej podstawie, potrzebujesz dokumentu do finansowania, zakres robót jest rozbudowany albo w grę wchodzi sporo zmian projektowych. Przy prostym remoncie da się to zrobić samodzielnie, ale przy większej inwestycji oszczędność na starcie bywa pozorna. Na końcu i tak liczy się to, czy budżet wytrzyma realne warunki budowy, a nie tylko ładny arkusz kalkulacyjny.

Budżet, który wytrzymuje zmiany na budowie

Dobrze policzona wycena daje coś więcej niż jedną liczbę końcową. Porządkuje decyzje zakupowe, ułatwia rozmowę z ekipą i pozwala szybciej wyłapać miejsca, w których inwestycja zaczyna drożeć. W mojej ocenie największą różnicę robi nie sama forma dokumentu, tylko regularna aktualizacja: przed startem, po wyborze wykonawcy i po każdej istotnej zmianie zakresu.

Jeśli miałbym wskazać jedną praktyczną zasadę, powiedziałbym tak: nie buduj budżetu na optymizmie, tylko na policzonych pozycjach i rezerwie. To szczególnie ważne przy remontach, gdzie dopiero po rozbiórce widać pełny zakres prac. I właśnie dlatego dobre opracowanie nie kończy się na sumie, lecz na jasnym obrazie tego, co naprawdę trzeba wykonać, za ile i w jakiej kolejności.

FAQ - Najczęstsze pytania

Kosztorys budowlany to szczegółowy dokument finansowy, który porządkuje budżet i zakres prac. Określa koszty materiałów, robocizny, sprzętu oraz rezerwę na nieprzewidziane wydatki, pomagając w kontroli inwestycji.

Jest kluczowy przy planowaniu budowy/remontu, porównywaniu ofert wykonawców oraz gdy finansowanie pochodzi z kredytu. Pomaga uniknąć drogich błędów i zapewnia przejrzystość wydatków.

Rzetelny kosztorys powinien zawierać przedmiar robót, szczegółowy zakres prac, aktualne ceny jednostkowe (materiały, robocizna, sprzęt), narzuty, zysk oraz rezerwę na zmiany (10-15% buforu).

Koszt zależy od skali inwestycji i kompletności dokumentacji. Proste opracowania zaczynają się od ok. 500 zł, dla domu jednorodzinnego to 1500-3000 zł, a dla dużych inwestycji może przekroczyć 5000 zł.

Najczęstsze błędy to pomijanie robót towarzyszących, brak uwzględnienia strat materiałowych, nieaktualizowanie cen, mylenie netto z brutto, porównywanie nieporównywalnych ofert oraz brak buforu na zmiany.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

kosztorys budowlany
kosztorys budowlany co zawiera
jak przygotować kosztorys budowlany
rodzaje kosztorysów budowlanych
błędy w kosztorysie budowlanym
ile kosztuje kosztorys budowlany
Autor Konrad Tomaszewski
Konrad Tomaszewski
Nazywam się Konrad Tomaszewski i od sześciu lat zajmuję się tematyką fachowców oraz roboty. Moje zainteresowanie tym obszarem zaczęło się od chęci zrozumienia, jak wiele różnych umiejętności i wiedzy kryje się za każdym zleconym projektem. Fascynuje mnie, jak różnorodne podejścia do pracy mogą wpłynąć na końcowy efekt, dlatego staram się dzielić z czytelnikami praktycznymi wskazówkami i analizami, które pomagają lepiej zrozumieć ten złożony świat. W mojej pracy kładę duży nacisk na dokładność i aktualność informacji. Regularnie sprawdzam źródła, porównuję różne punkty widzenia i staram się uprościć skomplikowane zagadnienia, aby były zrozumiałe dla każdego. Pisząc, kieruję się chęcią dostarczenia wartościowych treści, które nie tylko informują, ale także inspirują do działania w obszarze fachowców i robót.

Udostępnij artykuł

Napisz komentarz
