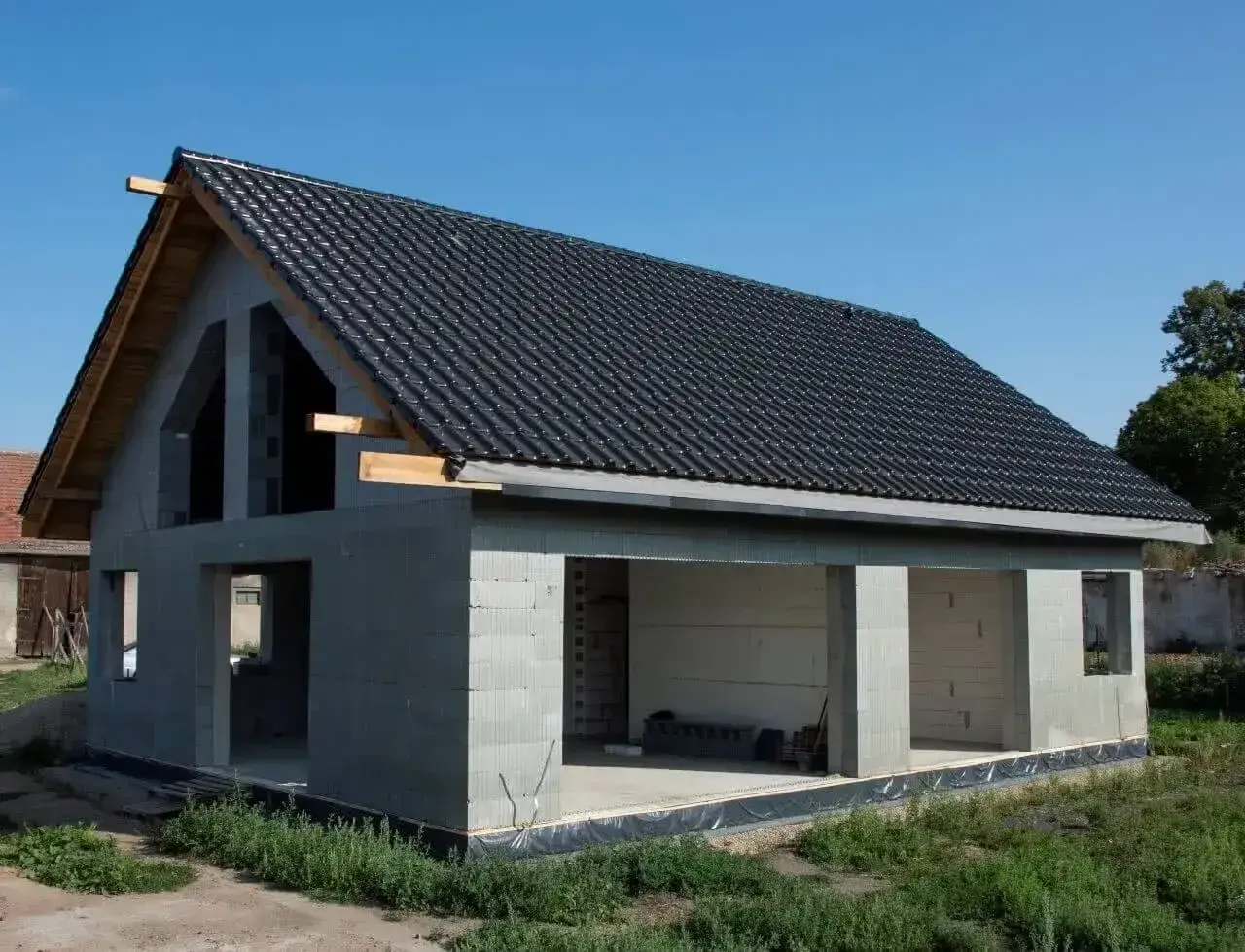

Najwięcej problemów z budżetem pojawia się nie przy wykończeniu, tylko właśnie na etapie konstrukcyjnym domu. Tu decyduje się, czy inwestycja trzyma się planu, czy zaczyna puchnąć od dopłat za dach, stropy, fundamenty i dodatkowe roboty. Poniżej rozbijam temat na realne stawki, zakres prac i miejsca, w których najłatwiej przepłacić za robociznę.
Najważniejsze liczby, zanim wejdziesz w szczegóły
- Przy prostym domu robocizna do stanu surowego otwartego zwykle mieści się w widełkach około 700–1100 zł/m².
- Przy skomplikowanej bryle, piwnicy, lukarnach albo balkonie stawka potrafi dojść do 1100–1500 zł/m².
- Cały etap SSO jest mocno zależny od zakresu, dlatego porównuję oferty po tym, co dokładnie obejmują, a nie po samej kwocie za metr.
- Najmocniej koszt podbijają: piwnica, dach, stropy żelbetowe, komin, transport i region.
- W praktyce o wycenie decydują też warunki gruntu, sezon i to, czy ekipa liczy materiał, sprzęt oraz rusztowanie osobno.
Ile wynosi robocizna przy stanie surowym otwartym
Jeżeli chcesz dostać uczciwą odpowiedź, musisz patrzeć na ten etap dwutorowo. Z jednej strony są stawki rynkowe za poszczególne roboty, z drugiej całkowity koszt robocizny dla domu o konkretnej powierzchni i konkretnej bryle. W 2026 roku za samą robociznę przy prostym domu jednorodzinnym najczęściej spotykam przedział około 700–900 zł/m², a przy projekcie bardziej wymagającym technicznie raczej 900–1500 zł/m².
To nie jest jedna sztywna norma, tylko praktyczny zakres dla rynku, na którym jedne ekipy pracują szybko i na prostych rozwiązaniach, a inne wchodzą w dachy wielospadowe, balkony, piwnice i żelbet. Murator podaje dziś dla całego stanu surowego otwartego widełki rzędu 2,8–3,5 tys. zł/m², ale to obejmuje już pełny koszt etapu, a nie samą robociznę. Ja zawsze traktuję to jako punkt odniesienia, a nie gotową wycenę dla każdego domu.
| Wariant domu | Orientacyjna robocizna za m² | Kiedy taka stawka ma sens |
|---|---|---|
| Prosta bryła, dach dwuspadowy | 700–900 zł/m² | Brak piwnicy, mało załamań, standardowe technologie, dobra dostępność ekipy |
| Dom z poddaszem i typowym zakresem prac | 900–1100 zł/m² | Więcej stropów, kominów i pracy przy dachu, ale bez trudnych dodatków konstrukcyjnych |
| Bryła skomplikowana lub trudne warunki | 1100–1500 zł/m² | Piwnica, balkon, lukarny, kosze dachowe, słabszy grunt, większe ryzyko przestojów |
Jeśli ktoś podaje jedną cenę za metr bez doprecyzowania zakresu, traktuję to jako sygnał ostrzegawczy. Zanim pójdę dalej, zawsze sprawdzam, czy mówimy o samym szkielecie budynku, czy o wersji z dachem, kominami i dodatkowymi robotami. I właśnie to prowadzi nas do najważniejszej pułapki definicyjnej.
Co naprawdę obejmuje stan surowy otwarty
W praktyce rynek używa tej nazwy w dwóch nieco różnych znaczeniach. Węższa definicja kończy się na konstrukcji nośnej: fundamentach, ścianach, stropach i więźbie dachowej. Szersza dorzuca jeszcze część prac dachowych, kominy, a czasem nawet membranę i podstawowe pokrycie. Dlatego porównywanie ofert „na oko” daje fałszywy obraz oszczędności.
ARCHON pokazuje w swoim kosztorysie, że w prostym projekcie koszty samego stanu surowego otwartego mogą się rozłożyć niemal po równo między robociznę i materiały. To dobry przykład, bo przypomina, że na tym etapie nie płacisz wyłącznie za „postawienie ścian”, tylko za precyzyjne i odpowiedzialne wykonanie całej konstrukcji.
Zakres, który najczęściej wchodzi do wyceny
- prace ziemne i przygotowanie pod fundamenty,
- ławę lub płytę fundamentową wraz z izolacją,
- ściany fundamentowe i ściany nośne,
- strop oraz elementy żelbetowe,
- kominy i słupy, jeśli projekt je przewiduje,
- więźbę dachową, a w szerszym zakresie także poszycie i pokrycie dachu.
Różnica między tymi wersjami potrafi być większa, niż wielu inwestorów zakłada na starcie. Jeśli chcesz mieć porównywalne oferty, zakres musi być opisany tak samo dokładnie u każdego wykonawcy. Następny krok to rozbicie kosztu na konkretne roboty, bo tam najlepiej widać, gdzie naprawdę „ucieka” budżet.

Jak rozkłada się robocizna na fundamenty, ściany, strop i dach
Najlepiej czyta się to nie przez pryzmat całego domu, ale przez poszczególne pozycje kosztorysowe. W aktualnych cennikach usług budowlanych najczęściej spotykam takie stawki robocizny dla normalnego stopnia skomplikowania. To są ceny samej usługi, bez materiałów, więc nadają się do realnego porównania ofert.
| Element | Typowa robocizna w 2026 roku | Na co uważać przy wycenie |
|---|---|---|
| Ławy fundamentowe | 120–180 zł/m² | Grunt, szalunki, dostęp sprzętu i zakres izolacji |
| Ściany fundamentowe | 85–140 zł/m² | Wysokość ścian, liczba załamań i dokładność izolacji |
| Ściany nośne | 90–160 zł/m² | Rodzaj bloczków, liczba otworów i nadproży |
| Strop Teriva | 85–130 zł/m² | Rozpiętość, podpory i praca przy zbrojeniu |
| Więźba dachowa | 60–110 zł/m² | Prosty dach dwuspadowy jest wyraźnie tańszy niż wielospadowy |
| Poszycie membraną | 17–30 zł/m² | To zwykle mała pozycja, ale łatwo ją pominąć w rozmowie z ekipą |
| Pokrycie dachówką ceramiczną | 90–170 zł/m² | Tu już mocno wchodzi skomplikowanie połaci i cięcia |
Jeśli liczysz SSO w wersji z kominem, poszyciem i pokryciem, dach zaczyna robić ogromną różnicę w budżecie. Samo przejście z prostej więźby do pełnego wykończenia połaci potrafi dołożyć kilkanaście tysięcy złotych robocizny. Dlatego przy wycenie domu zawsze rozdzielam „konstrukcję dachu” od „pokrycia dachu”, bo to nie jest ta sama usługa.
Co najbardziej podnosi cenę ekipy
W praktyce nie metraż, tylko komplikacja projektu decyduje o tym, ile zapłacisz za robociznę. Większy dom bywa droższy, ale nie zawsze proporcjonalnie. Często to mniejszy, ale bardziej wymyślny budynek generuje wyższy koszt za metr, bo wymaga większej liczby cięć, szalunków, zbrojeń i poprawek.
- Piwnica podnosi koszt przez wykopy, izolacje, ściany fundamentowe i dłuższy czas pracy.
- Skomplikowany dach z lukarnami, koszami i wieloma połaciami zwiększa liczbę roboczogodzin i odpady materiałowe.
- Stropy żelbetowe są droższe i bardziej czasochłonne niż lekkie rozwiązania, zwłaszcza przy nieregularnym rzucie domu.
- Balkon i taras nad garażem dokładają izolacje, zbrojenie i ryzyko błędów wykonawczych.
- Trudny grunt wymusza mocniejsze fundamentowanie albo dodatkowe zabezpieczenia.
- Region i sezon potrafią zmienić cenę o kilka do kilkunastu procent, a w praktyce różnice sięgają zwykle do około 15%.
Ja szczególnie zwracam uwagę na dach i fundamenty, bo tam najłatwiej ukryć dopłaty w „drobnych robotach”, które wcale nie są drobne. Jeśli projekt zaczyna mieć wiele załamań, koszt rośnie nie liniowo, tylko skokowo. To prowadzi do pytania, jak czytać ofertę tak, żeby nie kupić sobie pozornie taniej, a w praktyce niepełnej wyceny.
Jak porównać oferty, żeby nie porównać różnych zakresów
Najgorsza sytuacja to dwie oferty różniące się o 20%, z których jedna obejmuje rusztowanie, transport, wywóz gruzu i zabezpieczenie placu, a druga tylko „gołą robociznę”. Taka oszczędność istnieje wyłącznie na papierze. Ja porównuję wykonawców według tej samej listy punktów i dopiero wtedy patrzę na cenę.
- Czy zakres obejmuje materiały, czy tylko pracę.
- Czy w cenie są szalunki, rusztowania, sprzęt i transport.
- Czy ekipa liczy kominy, wieńce, schody i dach osobno.
- Jaka stawka VAT wchodzi do rozliczenia: 8% czy 23%.
- Jak wyglądają etapy płatności i co uznaje się za odbiór etapu.
- Czy umowa przewiduje dopłaty za zmiany projektu, przestoje i warunki pogodowe.
Warto też pamiętać, że jeśli oferta wydaje się zbyt niska, bardzo często brakuje w niej właśnie tych elementów, które później najbardziej bolą w budżecie. Dlatego nie szukam „najtańszej ekipy”, tylko takiej, która wyceniła ten sam zakres co reszta. Następny krok to policzyć, jak to wygląda dla typowych metraży.
Ile to wychodzi w praktyce dla domu 100, 120 i 150 m²
Przy prostym domu da się oszacować robociznę dość sensownie, o ile nie ma piwnicy ani nietypowego dachu. W praktyce przyjąłbym następujące widełki dla samej pracy ekipy, bez kupowania materiałów.
| Powierzchnia domu | Orientacyjna robocizna | Co zwykle oznacza taka kwota |
|---|---|---|
| 100 m² | 70–95 tys. zł | Prosta bryła, standardowy dach, bez piwnicy i bez trudnych detali |
| 120 m² | 85–115 tys. zł | Dom z poddaszem lub bardziej rozbudowaną konstrukcją stropów |
| 150 m² | 105–145 tys. zł | Większa bryła i większy dach, ale nadal bez ciężkich komplikacji projektowych |
Te kwoty są praktyczne, bo mieszczą się w realiach rynku i nie udają jednej magicznej ceny dla całej Polski. Jeśli projekt ma więcej załamań, lukarn, balkonu albo piwnicę, dolicz dodatkowo 15–25%. Wtedy budżet przestaje być życzeniowy, a zaczyna przypominać prawdziwy koszt budowy.
Gdzie można zejść z kosztu, nie psując jakości
Jeśli mam wskazać jedną rzecz, która daje największy efekt, to jest nią prosty projekt. Zwartą bryłę, dwuspadowy dach i mało detali wykonawca zrobi szybciej, czyściej i taniej. ARCHON podaje, że budowa systemem gospodarczym może obniżyć koszt nawet o 15–20%, ale tylko wtedy, gdy inwestor rzeczywiście potrafi przejąć część organizacji i kontroli.
Oszczędności, które mają sens
- prosta bryła bez zbędnych załamań,
- jednolite rozwiązania konstrukcyjne, bez mieszania kilku technologii,
- dobrze przygotowany kosztorys i pełen zakres prac zapisany w umowie,
- wcześniejsze rezerwowanie ekipy, zanim sezon budowlany się rozpędzi,
- świadome skracanie łańcucha dostaw, jeśli materiał kupujesz samodzielnie.
Przeczytaj również: Elewacja domu kostki - jak odmienić bryłę? Poradnik
Na czym nie oszczędzam
- geotechnika i poprawna ocena gruntu,
- izolacje fundamentów,
- zbrojenie i beton w elementach nośnych,
- konstrukcja dachu, jeśli projekt jest wymagający,
- nadzór i odbiór kluczowych etapów.
Ja wolę wydać trochę więcej na konstrukcję, niż potem dopłacać za poprawki, które są trzy razy droższe niż dobra decyzja na starcie. Ta logika szczególnie działa przy fundamentach i dachu, bo błędy właśnie tam są najbardziej kosztowne. Na koniec zostaje jeszcze jedna rzecz, o której wielu inwestorów pamięta zbyt późno.
Rezerwa, która ratuje budżet, gdy plac budowy zaskoczy
Przy stanie surowym otwartym zawsze zostawiam rezerwę. Minimum to 10% budżetu na sam etap, a przy trudnym gruncie, skomplikowanym dachu albo niepewnej ekipie nawet 15%. To nie jest pesymizm, tylko zdrowe liczenie ryzyka.
Na tej części budowy najczęściej wychodzą dopłaty za transport, dodatkowe szalunki, większą ilość betonu, poprawki po geodecie albo zmianę rozwiązania konstrukcyjnego. Jeśli kosztorys „na styk” pochłania cały budżet jeszcze przed wbiciem pierwszej łopaty, inwestycja jest po prostu źle policzona. Ja wolę zacząć od bezpiecznej stawki za robociznę, potem dołożyć materiały i na końcu zamknąć całość rezerwą, która pozwoli przejść przez budowę bez nerwowych decyzji.
