Poprawne zbrojenie stropu decyduje nie tylko o nośności, ale też o tym, czy konstrukcja będzie pracowała bez rys, nadmiernych ugięć i problemów z trwałością. W praktyce liczy się nie sama ilość stali, lecz to, czy pręty są ułożone zgodnie z projektem, mają właściwą otulinę i są dobrze prowadzone w strefach podporowych, przy otworach oraz na krawędziach. Poniżej rozkładam temat na konkretne zasady, które przydają się zarówno na nowej budowie, jak i przy remoncie istniejącego stropu.
Najpierw projekt, potem stal i dopiero beton
- Projekt jest nadrzędny - średnice, rozstawy i długości zakotwień muszą wynikać z obliczeń, nie z przyzwyczajenia ekipy.
- Otulina ma chronić stal - zbyt mała skraca trwałość, zbyt duża zmienia pracę przekroju i może wymagać korekty projektu.
- Pręty trzeba prowadzić tam, gdzie pracuje konstrukcja - inaczej zbrojenie nie przejmie momentów zginających w strefach podporowych i przęsłowych.
- Otwory i krawędzie to miejsca krytyczne - każde przewiercenie, przebicie lub wycięcie wymaga sprawdzenia, a nie domyślania się.
- Kontrola przed betonowaniem oszczędza najwięcej - po zalaniu poprawki są trudne, kosztowne i często niepełne.
Co decyduje o poprawnym zbrojeniu stropu
W żelbecie beton dobrze znosi ściskanie, a stal przejmuje rozciąganie. Brzmi prosto, ale właśnie tu rodzą się największe pomyłki: ktoś liczy tylko liczbę prętów, a pomija ich położenie, długość zakotwienia albo strefy, w których naprężenia są największe. Ja patrzę na to zawsze w trzech warstwach: nośność, użytkowalność i trwałość.

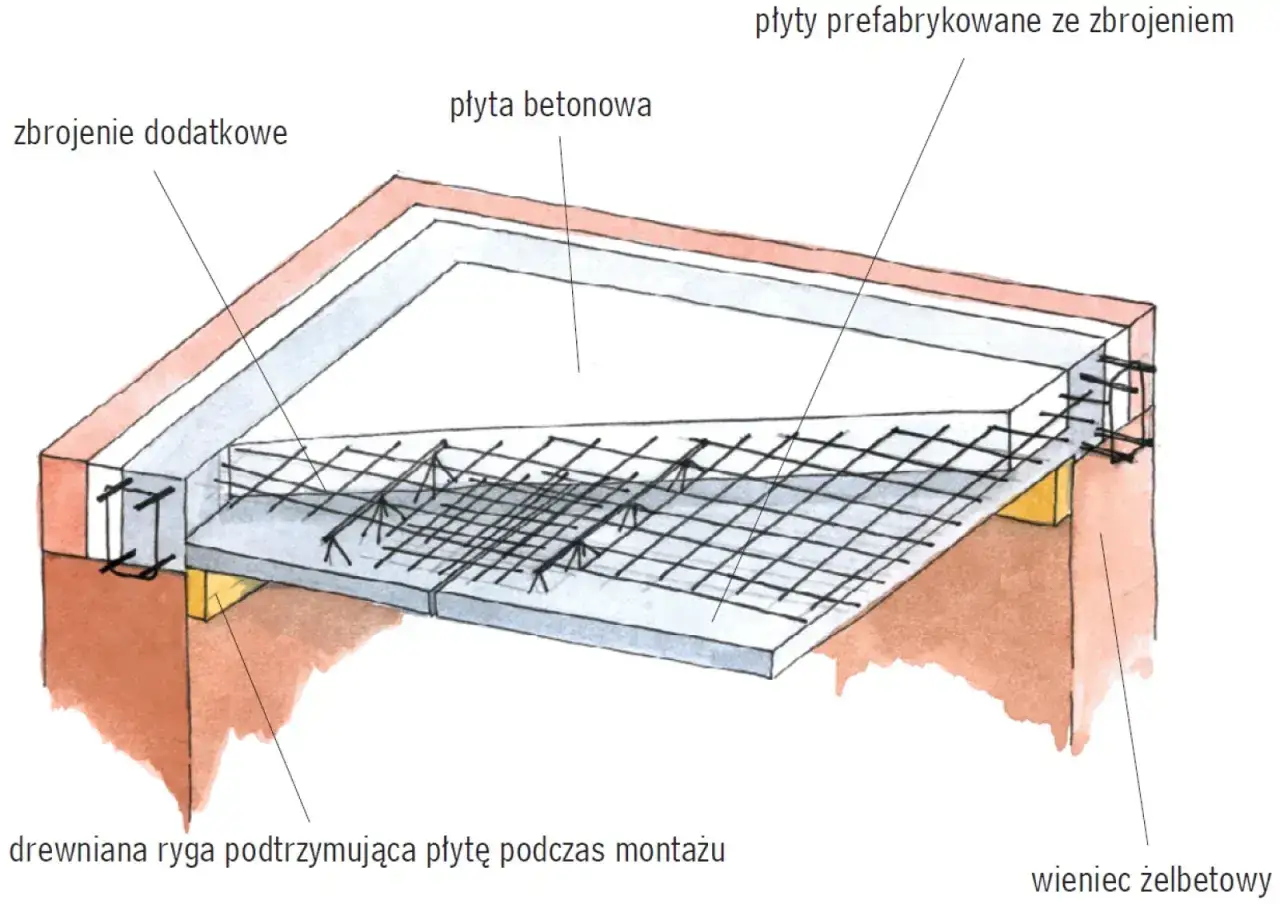

- Zbrojenie dolne pracuje w przęśle, gdzie płyta ugina się ku dołowi i rozciąga od spodu.
- Zbrojenie górne wzmacnia strefy nad podporami, belkami i ścianami, gdzie pojawiają się naprężenia po stronie górnej.
- Zbrojenie rozdzielcze to pręty poprzeczne, które stabilizują siatkę i pomagają rozprowadzić skurcz oraz lokalne obciążenia.
- Zakotwienie oznacza odcinek, na którym pręt musi pozostać w betonie, aby przenieść siły bez wysunięcia.
- Otulina to warstwa betonu chroniąca stal przed korozją, ogniem i uszkodzeniem mechanicznym.
Jeśli te cztery elementy są dopięte, strop zwykle zachowuje się przewidywalnie. Jeśli któryś jest potraktowany „po budowlanemu”, problem najczęściej ujawnia się dopiero po betonowaniu albo po pierwszym sezonie użytkowania. Następny krok to czytanie projektu, bo bez niego łatwo pomylić sens całego układu.
Jak czytać projekt stropu, żeby nie zgadywać na budowie
Projekt wykonawczy mówi więcej niż jakakolwiek „złota zasada” z placu budowy. Szukam w nim schematu statycznego, kierunku pracy płyty, średnic prętów, rozstawów, długości zakładów, miejsc wzmocnień nad podporami i informacji o otulinie. W stropie monolitycznym i gęstożebrowym logika jest podobna, ale detale bywają zupełnie inne, więc nie wolno przenosić jednego układu na drugi.
| Co sprawdzam | Co to oznacza w praktyce | Na co uważać |
|---|---|---|
| Kierunek pracy płyty | Pokazuje, gdzie idą pręty główne i w którą stronę strop przenosi obciążenia | Nie odwracać układu „na oko”, zwłaszcza przy stropach jednokierunkowych |
| Średnice i rozstawy | Określają ilość stali i gęstość siatki; w domach jednorodzinnych często spotyka się rozstaw 10-20 cm | Nie zmieniać rozstawu bez uzgodnienia z projektantem |
| Otulina | Chroni stal i wpływa na trwałość; w suchych wnętrzach często spotyka się 20-25 mm, ale decyduje projekt | Dystanse muszą utrzymać wysokość zbrojenia przez cały czas betonowania |
| Zakłady i zakotwienia | Pokazują, jak łączyć pręty i jak daleko prowadzić je poza strefę pracy | Nie skracać zakładów i nie przenosić ich do przypadkowych miejsc |
| Zbrojenie dodatkowe | Wzmacnia strefy nad podporami, przy otworach i przy krawędziach | Brak tych pasm zwykle wychodzi dopiero w postaci rys |
W praktyce warto pamiętać o prostym ograniczeniu z Eurokodu 2: w obszarach krytycznych rozstaw osiowy prętów nie powinien przekraczać 2h i 250 mm, a poza nimi 3h i 400 mm dla zbrojenia głównego oraz 3,5h i 450 mm dla zbrojenia drugorzędnego. To nie jest zachęta do samodzielnego projektowania, tylko dobry punkt odniesienia, gdy porównujesz projekt z tym, co faktycznie leży na szalunku. Kiedy projekt jest już rozczytany, można przejść do układania stali na deskowaniu.

Jak układa się zbrojenie stropu krok po kroku
Tu największe znaczenie ma kolejność. Najpierw sprawdzam szalunek, podpory i poziom, potem rozkładam dystanse, dopiero później wiążę stal. Jeśli ktoś zaczyna od prętów i „dopieszcza” resztę w locie, zwykle kończy z przesuniętą otuliną albo zbrojeniem, które w czasie chodzenia po płycie zaczyna pracować zanim w ogóle wyląduje beton.
- Odbieram deskowanie i podpory - powierzchnia ma być sztywna, czysta i stabilna, bez luzów, które później przeniosą się na układ prętów.
- Rozkładam dystanse systemowe - używam podkładek z tworzywa, betonu lub stali nierdzewnej, a nie przypadkowych kawałków drewna, cegieł czy gruzu.
- Układam dolne pręty lub siatkę - to baza pracy przęsła, więc pilnuję kierunku, rozstawu i tego, by pręty nie leżały bezpośrednio na szalunku.
- Dodaję zbrojenie górne - nad podporami, w pasach przyściennych i w rejonie większych obciążeń stal musi być ułożona dokładnie tam, gdzie przewiduje to projekt.
- Wiążę układ bez nadmiernego ściśnięcia - zbrojenie ma być stabilne, ale nie „zduszone”, bo pręt musi zachować pozycję również podczas betonowania i wibracji.
- Sprawdzam otwory i przejścia instalacyjne - każde wycięcie, wnęka lub przepust muszą mieć swoje obramowanie i nie mogą przecinać pasma pracy płyty bez kontroli konstruktora.
Na tym etapie warto zrobić kilka zdjęć i zaznaczyć miejsca szczególne na rysunku roboczym. To drobiazg, ale później bardzo pomaga przy odbiorze i przy ewentualnym remoncie po latach. Sama kolejność nie wystarczy jednak, jeśli po drodze wkradną się typowe błędy wykonawcze.
Najczęstsze błędy, które osłabiają strop
Większość problemów nie wynika z jednego spektakularnego błędu, tylko z kilku drobnych odchyleń naraz. Zbierałem je na budowach wielokrotnie: za mała otulina, styk prętów w złym miejscu, przypadkowe podniesienie siatki na kawałkach drewna, brak dodatkowego zbrojenia przy otworze. Każdy z tych błędów sam w sobie bywa „do przeżycia”, ale razem robią strop niepotrzebnie słabszym i mniej trwałym.
| Błąd | Skutek | Lepsze rozwiązanie |
|---|---|---|
| Za mała otulina | Ryzyko korozji, odprysków betonu i szybszego zarysowania | Sprawdzić dystanse i ich stabilność przed betonowaniem |
| Pręty przesunięte podczas chodzenia po stropie | Zmiana pracy przekroju i lokalne osłabienie płyty | Wyznaczyć kładki i ograniczyć ruch po zbrojeniu |
| Brak dodatkowego zbrojenia przy otworze | Rysy promieniowe, osłabienie krawędzi, problemy z przebiciem | Obramować otwór zgodnie z projektem lub zaleceniem konstruktora |
| Zakład w złym miejscu | Osłabienie strefy rozciąganej i ryzyko pęknięć | Przenieść zakład do strefy dopuszczonej w projekcie |
| „Na oko” ustawiona górna warstwa | Gorsza praca nad podporami i większe ugięcia | Kontrolować wysokość siatki i pasma wzmocnień przed zalaniem |
Najgorsze jest to, że część tych błędów nie daje od razu sygnału ostrzegawczego. Strop wygląda „prawie dobrze”, a kłopoty wychodzą dopiero przy pierwszych rysach, ugięciach albo po przeglądzie technicznym. To prowadzi prosto do miejsc szczególnie wrażliwych, czyli otworów, podpór i krawędzi.
Otwory, podpory i krawędzie wymagają osobnego traktowania
W płytach żelbetowych nie ma miejsc neutralnych. Otwór po schodach, pod komin, klatkę techniczną albo większą instalację wycina ciągłość pracy płyty, więc wokół takiego miejsca trzeba zaprojektować dodatkowe obramowanie z prętów. W praktyce oznacza to, że zwykła siatka nie wystarcza, jeśli otwór przecina pas największych naprężeń.
Otwory
Mały otwór przy krawędzi i duży otwór w środku płyty to dwa różne przypadki. Przy większych wycięciach potrzebne bywa zbrojenie obwodowe, pręty narożne albo lokalne zagęszczenie siatki. Jeśli w remoncie chcesz wyciąć nowy otwór w istniejącym stropie, nie zakładaj, że „obetniesz kilka prętów i będzie dobrze”. Taki zabieg zmienia drogę przepływu sił, a to już temat dla konstruktora.
Nad podporami
Nad ścianami, belkami i innymi podporami płyta zwykle pracuje odwrotnie niż w przęśle, dlatego potrzebuje zbrojenia górnego. To właśnie tam powstają naprężenia rozciągające po stronie górnej, a pominięcie tego pasma jest jednym z najkrótszych sposobów na późniejsze pęknięcia. W praktyce nie chodzi więc o „dorzucenie kilku prętów”, ale o właściwe prowadzenie strefy nośnej na odpowiedniej długości.
Przeczytaj również: Płyty G-K - Kiedy warto? Uniknij błędów i wybierz system!
Krawędzie i remonty
Krawędź stropu, balkon, podciąg czy miejsce styku ze ścianą zewnętrzną wymagają jeszcze większej ostrożności, bo tam łatwo o błędy w otulinie i zakotwieniu. W remoncie dochodzi jeszcze jedno ryzyko: stare elementy nie zawsze współpracują z nowymi obciążeniami tak, jak zakłada inwestor. Jeśli strop ma dostać nowe warstwy, cięższą posadzkę albo dodatkowe ściany działowe, sprawdzenie przez konstruktora nie jest formalnością, tylko warunkiem bezpieczeństwa.
Po takiej analizie zwykle widać, że newralgiczne miejsca trzeba traktować osobno, a nie „wyrównywać” jednym schematem dla całej płyty. Z tego powodu kontrola przed betonowaniem ma ogromne znaczenie.
Co trzeba sprawdzić przed betonowaniem i odbiorem
To jest moment, w którym najłatwiej uratować budowę. Po zalaniu betonu poprawka staje się skomplikowana, a czasem zwyczajnie nieopłacalna. Dlatego przed betonowaniem robię krótki, ale bezlitosny przegląd: zgodność z projektem, otulina, stabilność, zakłady i czystość deskowania.
- Sprawdzam, czy średnice i rozstawy zgadzają się z dokumentacją.
- Kontroluję, czy otulina jest utrzymana na całej powierzchni, także przy krawędziach i podpartych strefach.
- Patrzę, czy pręty nie zostały przesunięte przez ruch ludzi albo składowanie materiału.
- Weryfikuję zakłady i zakotwienia, zwłaszcza w miejscach, które później będą zakryte warstwami wykończeniowymi.
- Oglądam otwory, przepusty instalacyjne i pasma dodatkowego zbrojenia przy podporach.
- Usuwam błoto, lód, olej i resztki drewna z deskowania, bo czysty kontakt z betonem ma znaczenie dla przyczepności i trwałości.
Na większych inwestycjach odbiór robót zanikających robi się przed zakryciem stali, a dokumentacja zdjęciowa bywa równie ważna jak sam wpis do dziennika budowy. To nie jest biurokracja dla samej biurokracji, tylko sposób na to, żeby po latach dało się odtworzyć, co naprawdę znalazło się w stropie. Jeśli na tym etapie coś się nie zgadza, lepiej zatrzymać betonowóz niż ratować płytę po fakcie.
Na budowie wygrywa porządek, nie improwizacja
Jeśli miałbym zostawić jedną praktyczną regułę, powiedziałbym tak: strop nie wybacza improwizacji w zbrojeniu. Najwięcej szkód robią nie spektakularne katastrofy, tylko drobne odchylenia, które sumują się w gorszą nośność, większe rysy i krótszą trwałość.
Dlatego przed betonowaniem wolę zatrzymać pracę na pół godziny niż później walczyć z poprawkami przez lata. W dobrze przygotowanym stropie stal jest tam, gdzie powinna być, otulina ma właściwą grubość, a każdy otwór i każda podpora są potraktowane osobno. To właśnie taki porządek, a nie pośpiech, daje konstrukcję, która pracuje spokojnie i przewidywalnie.
