Strop monolityczny jest rozwiązaniem, które daje dużą swobodę projektową, a przy dobrze prowadzonej robocie potrafi dać bardzo sztywną, trwałą i cichą przegrodę między kondygnacjami. Poniżej pokazuję, kiedy ta technologia naprawdę się opłaca, jak wygląda wykonanie na budowie, ile zwykle kosztuje, gdzie najłatwiej o błąd i z czym porównałbym ją przed podjęciem decyzji. To materiał dla osób, które chcą rozumieć konstrukcję, a nie tylko zamówić „beton na strop”.
Najważniejsze informacje o stropie wylewanym na budowie
- To konstrukcja wykonywana na miejscu z betonu i zbrojenia, dlatego wymaga pełnego deskowania, stempli i dobrej organizacji prac.
- Najlepiej sprawdza się tam, gdzie rzut budynku jest niestandardowy, są większe rozpiętości albo trzeba przenieść duże obciążenia.
- W typowym domu jednorodzinnym grubość płyty często mieści się w zakresie 12-16 cm, a przy większych rozpiętościach może rosnąć do około 20 cm.
- Największe ryzyka to zbyt słabe podparcie, błędy w zbrojeniu, zbyt wczesne rozdeskowanie i zła pielęgnacja świeżego betonu.
- W 2026 roku koszt jest zwykle wyższy niż w prostszych systemach stropowych, ale daje większą swobodę projektową i dobrą akustykę.
- Przed zamówieniem warto sprawdzić układ ścian nośnych, otwory instalacyjne, obciążenia punktowe i dostęp ekipy do sprzętu oraz betonu.
Kiedy taka konstrukcja ma największy sens
Najczęściej wybieram tę technologię tam, gdzie projekt nie jest prostym, powtarzalnym układem. Dobrze działa przy nieregularnym rzucie budynku, większych otworach, wykuszach, schodach żelbetowych, tarasach oraz wtedy, gdy na strop mają trafić cięższe ściany działowe albo lokalnie większe obciążenia. W remoncie bywa równie użyteczna, ale tylko pod warunkiem, że konstruktor sprawdzi nośność istniejących ścian, podpór i fundamentów.
To nie jest rozwiązanie „najszybsze z możliwych”, tylko raczej „najbardziej elastyczne”. Jeśli inwestor chce uzyskać konkretny kształt sufitu, uniknąć dopasowywania się do modułów prefabrykowanych albo po prostu potrzebuje płyty zaprojektowanej pod nietypowe warunki, ta opcja zwykle wygrywa. Gdy jednak priorytetem jest tempo, a bryła domu jest prosta, sens bywa mniejszy. Z tego miejsca już widać, że kluczowe są detale wykonawcze, więc przechodzę do samego procesu.

Jak wygląda wykonanie na budowie krok po kroku
Przy tej technologii kolejność prac ma ogromne znaczenie. Jeżeli ktoś traktuje ją jak zwykłe zalanie „jakiejś płyty”, ryzykuje ugięcia, pęknięcia i problemy z geometrią. W praktyce cały proces rozkłada się na kilka wyraźnych etapów:
- Projekt konstrukcyjny - konstruktora interesuje nie tylko rozpiętość, ale też układ podpór, otwory w płycie, miejsca obciążeń punktowych i grubość warstw wykończeniowych.

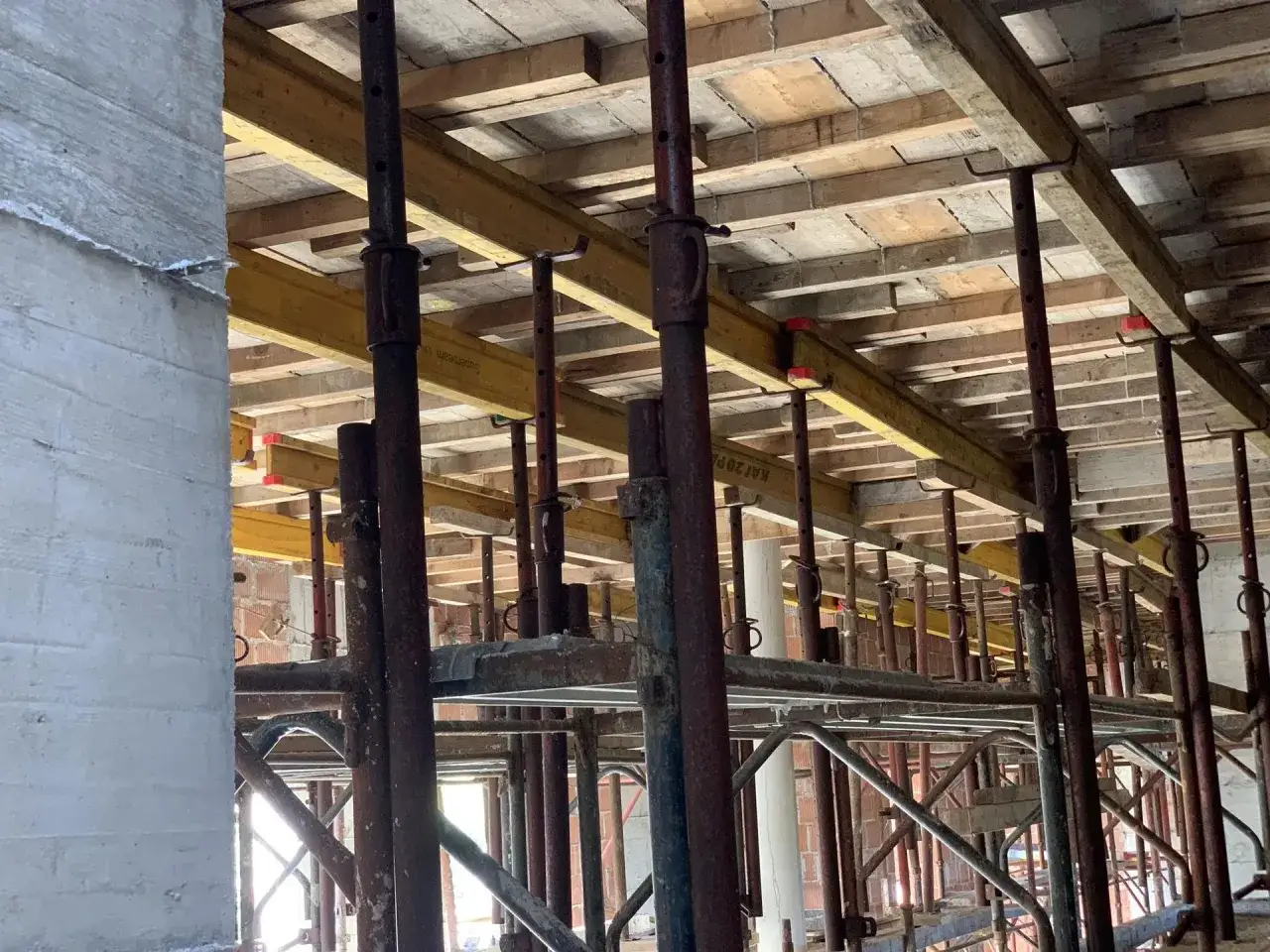

- Pełne deskowanie - pod płytą robi się szczelny szalunek, który przeniesie ciężar świeżej mieszanki. To tu najczęściej widać różnicę między dobrą ekipą a przeciętną.
- Stemplowanie - podpory muszą być rozstawione zgodnie z projektem i odpowiednio usztywnione. Zbyt rzadkie stemple to prosta droga do klawiszowania i lokalnych odkształceń.
- Układanie zbrojenia - pręty trafiają na podkładki dystansowe, żeby zachować otulinę betonową. Otulina to warstwa betonu chroniąca stal przed korozją i ogniem.
- Betonowanie - mieszanka powinna być dobrana do projektu, a nie „na oko”. Beton trzeba rozprowadzać równomiernie, bez przeciążania jednego miejsca i bez długich przestojów.
- Pielęgnacja - po wylaniu beton trzeba chronić przed zbyt szybkim wysychaniem, przegrzaniem, deszczem i mrozem. W praktyce pierwsze dni są najważniejsze.
- Rozdeskowanie - podpór nie zdejmuje się zbyt wcześnie. Często przyjmuje się co najmniej 28 dni do pełnego dojrzewania, choć część prac pomocniczych można planować wcześniej, jeśli kierownik budowy potwierdzi warunki.
Właśnie tu widać największą przewagę i jednocześnie największe ryzyko tej technologii: wszystko zależy od dokładności. Dobrze wykonana płyta będzie pracowała latami bez kaprysów, ale przy bylejakości błędy wychodzą dopiero po czasie, kiedy naprawa jest już droga. To prowadzi wprost do parametrów, od których naprawdę zależy efekt końcowy.
Co naprawdę decyduje o nośności i komforcie użytkowania
Na papierze każdy strop wygląda dobrze, ale w praktyce liczą się cztery rzeczy: grubość, zbrojenie, jakość betonu i poprawne podparcie w czasie wykonywania. W typowych domach jednorodzinnych spotyka się płyty rzędu 12-16 cm, a przy większych rozpiętościach grubość może dojść do około 20 cm. Nie ma tu jednej „dobrej” wartości, bo konstruktor dobiera ją do obciążeń, układu ścian i otworów.
| Parametr | Typowy zakres | Co ma znaczenie w praktyce |
|---|---|---|
| Grubość płyty | 12-16 cm, lokalnie około 20 cm | Wpływa na sztywność, masę i wysokość kondygnacji |
| Rozpiętość | Najczęściej do około 6 m, przy dobrym projekcie więcej | Im większa, tym ważniejsze stają się obliczenia i zbrojenie |
| Zbrojenie | Dwukierunkowe lub miejscowo wzmocnione | Decyduje o pracy płyty w obu kierunkach i nad podporami |
| Pielęgnacja betonu | Minimum kilka dni, pełne dojrzewanie około 28 dni | Chroni przed rysami skurczowymi i spadkiem wytrzymałości powierzchni |
| Akustyka | Bardzo dobra przy odpowiedniej masie płyty | Tłumi dźwięki lepiej niż lżejsze układy |
Jeżeli strop ma przenosić ściany działowe, schody lub lokalne ciężary, nie wystarczy sama „średnia” nośność płyty. Trzeba przewidzieć miejsca wzmocnień i sprawdzić, czy otwory instalacyjne nie osłabią pracy całej konstrukcji. Dobre parametry techniczne są więc skutkiem projektu, a nie samego faktu, że wylano beton. I właśnie dlatego warto uczciwie spojrzeć na plusy oraz ograniczenia tej technologii.
Zalety i ograniczenia, które w praktyce robią największą różnicę
W tej technologii najbardziej cenię swobodę kształtowania konstrukcji. Płyta może pracować pod niestandardowy rzut, podciągi da się ukryć w grubości stropu, a całość dobrze znosi większe obciążenia i zwykle zapewnia bardzo dobrą izolacyjność akustyczną. W budynkach, gdzie liczy się masywność i sztywność, to realna przewaga, a nie tylko hasło z katalogu.
| Co daje | Dlaczego to ważne | Gdzie pojawia się ograniczenie |
|---|---|---|
| Duża swoboda projektowa | Łatwiej dopasować strop do nieregularnej bryły i nietypowych otworów | Wymaga indywidualnych obliczeń i dobrej dokumentacji |
| Wysoka nośność i sztywność | Dobrze przenosi cięższe ściany, schody i lokalne obciążenia | Nie wybacza błędów w zbrojeniu i podparciu |
| Bardzo dobra akustyka | Ciężka płyta lepiej tłumi dźwięki uderzeniowe | Przy słabym wykończeniu i mostkach akustycznych efekt spada |
| Brak potrzeby dźwigu w typowej realizacji | Ułatwia organizację małej budowy | W zamian potrzebne są pełne szalunki i więcej czasu na budowie |
| Jednolita, równa powierzchnia od spodu | Ułatwia tynkowanie i wykończenie sufitu | Nie zwalnia z kontroli równości i pielęgnacji betonu |
Minus jest prosty: to rozwiązanie cięższe, bardziej pracochłonne i zwykle wolniejsze od systemów opartych na prefabrykacji. Jeśli budżet jest napięty albo harmonogram bardzo krótki, ja sam nie traktowałbym go jako domyślnego wyboru. Przed decyzją warto jeszcze policzyć pieniądze, bo tu różnice potrafią być wyraźne.
Ile to kosztuje w 2026 i od czego zależy wycena
W 2026 najwięcej zmienia nie sam materiał, tylko robocizna, organizacja szalunków i skomplikowanie bryły. Przy prostym układzie i dobrej dostępności ekipy koszt bywa umiarkowany, ale im więcej załamań, otworów, podciągów i nietypowych podpór, tym szybciej rośnie rachunek. W praktyce sam montaż i zbrojenie często mieszczą się w przedziale około 120-250 zł/m², a całość z materiałami zwykle idzie wyżej, najczęściej mniej więcej 480-750 zł/m², zależnie od regionu, klasy materiałów i zakresu prac.
| Składnik kosztu | Typowy wpływ na cenę | Co podbija wycenę |
|---|---|---|
| Deskowanie i stemple | Duży | Duża powierzchnia, skomplikowany rzut, nietypowe podpory |
| Zbrojenie | Duży | Gęste siatki, wzmocnienia przy podporach, otwory i podciągi |
| Beton i transport | Średni do dużego | Dojazd, pompa, większa objętość mieszanki, trudny termin |
| Robocizna | Bardzo duży | Doświadczona ekipa, skomplikowane detale, praca etapami |
| Pielęgnacja i dojrzewanie | Średni | Dodatkowe zabezpieczenia, prace w upale lub chłodzie |
Najczęstszy błąd inwestora polega na porównywaniu samej stawki za metr bez projektu i bez zakresu prac. Taka wycena niczego nie mówi, jeśli jedna firma ma wykonać tylko płytę, a druga całą organizację szalunków, zbrojenie, betonowanie i rozdeskowanie. Dlatego przy tej technologii cena zawsze musi iść w parze z zakresem odpowiedzialności. A skoro pieniądze już mamy na stole, trzeba jeszcze zobaczyć, gdzie najłatwiej popełnić kosztowny błąd.
Najczęstsze błędy, które później wychodzą w eksploatacji
Na budowie najbardziej bolą błędy, które dało się wykryć wcześniej. Przy płycie wylewanej najczęściej widzę cztery grupy problemów: za słabe lub nierówne podpory, nieprawidłową otulinę zbrojenia, zbyt szybkie rozdeskowanie oraz słabą pielęgnację świeżego betonu. Każdy z tych błędów może nie dać natychmiastowej awarii, ale potrafi zostawić ślad w postaci rys, większych ugięć albo problemów z trwałością.
- Zbyt rzadkie stemple - prowadzą do ugięcia szalunku i lokalnej utraty geometrii.
- Brak kontroli zbrojenia - stal bywa za nisko, za wysoko albo ma zły zakład.
- Zbyt szybkie zdjęcie podpór - beton jeszcze pracuje i nie ma pełnej nośności.
- Brak pielęgnacji - wysychanie powierzchni powoduje rysy skurczowe i słabszą warstwę wierzchnią.
- Nieprzemyślane otwory - instalacje, kominy i schody osłabiają płytę, jeśli nie są przewidziane w projekcie.
- Słaba organizacja betonowania - przerwy, segregacja mieszanki i zbyt szybkie rozprowadzanie mieszanki psują efekt.
Tu nie ma miejsca na improwizację. Jeśli ekipa mówi, że „jakoś to będzie”, ja od razu włączam ostrożność, bo w tej technologii „jakoś” zwykle wraca po kilku miesiącach albo kilku latach. To dobry moment, by zestawić to rozwiązanie z alternatywami i zobaczyć, kiedy inny system jest po prostu rozsądniejszy.
Jak wypada na tle innych rozwiązań i kiedy wybrałbym coś innego
Nie każdy budynek potrzebuje masywnej płyty wylewanej. W prostych domach, gdzie liczy się szybkość, przewidywalny koszt i ograniczenie prac mokrych, często wygrywają systemy prefabrykowane albo gęstożebrowe. Z kolei przy nietypowej bryle i większych obciążeniach odwraca się kolejność priorytetów: najpierw konstrukcja, dopiero potem tempo.
| Rozwiązanie | Największa zaleta | Największa wada | Kiedy zwykle wygrywa |
|---|---|---|---|
| Płyta wylewana na budowie | Swoboda projektowa i wysoka sztywność | Dużo czasu i pracy na miejscu | Nietypowa bryła, większe obciążenia, remonty konstrukcyjne |
| Strop gęstożebrowy | Łatwiejsza organizacja i często niższy koszt | Mniejsza elastyczność przy skomplikowanych rzutach | Prosty dom jednorodzinny i standardowy układ ścian |
| Prefabrykat lub półprefabrykat | Szybki montaż | Zależność od logistyki i dostępności elementów | Gdy harmonogram jest napięty i budowa ma dobry dojazd |
Ja traktuję ten wybór bardzo pragmatycznie: jeśli projekt wymaga elastyczności, ciężaru i dobrej akustyki, wybieram konstrukcję wylewaną. Jeśli natomiast inwestor chce skrócić czas i ograniczyć ryzyko organizacyjne, zwykle lepiej sprawdza się inne rozwiązanie. Ostatni krok to kilka rzeczy, które warto sprawdzić jeszcze przed zamówieniem materiałów i wejściem ekipy.
Co sprawdzić przed zamówieniem projektu i betonowania
Zanim padnie pierwsze zamówienie na stal i beton, zawsze przeglądam pięć rzeczy: układ ścian nośnych, miejsca większych obciążeń, przebieg instalacji, dostęp sprzętu i termin betonowania. Przy remoncie dochodzi jeszcze stan istniejącej konstrukcji, bo bez tego łatwo wprowadzić obciążenie w miejsce, które nie jest do niego przygotowane. To są detale, ale właśnie one decydują, czy budowa idzie gładko, czy zamienia się w serię poprawek.
- Sprawdź, czy otwory pod schody, komin i instalacje są już ujęte w dokumentacji.
- Ustal, gdzie będą podpory i czy da się je poprawnie rozstawić bez kolizji z przegrodami.
- Zweryfikuj, czy ekipa ma czas na szalunek, zbrojenie, betonowanie i późniejszą pielęgnację.
- Nie oszczędzaj na projekcie konstrukcyjnym, bo to on porządkuje grubość, zbrojenie i kolejność prac.
- Przy budowie zimą lub w upale zaplanuj dodatkową ochronę mieszanki i świeżej powierzchni.
Jeżeli miałbym sprowadzić temat do jednej praktycznej myśli, powiedziałbym tak: to bardzo dobry wybór wtedy, gdy liczy się dopasowanie do projektu i pewna, ciężka konstrukcja, a nie najszybsza możliwa realizacja. Przy dobrym projekcie i rzetelnym wykonaniu taki strop odwdzięcza się trwałością, akustyką i spokojem użytkowania przez długie lata.
